屋面防水包立管施工教程
?(適用于UPVC雨水立管與屋面防水層交接節點處理)?
一、施工準備
1.材料與工具?
?防水材料?:改性瀝青防水卷材(SBS)或聚氨酯防水涂料,需具備耐候性;專用密封膏(如聚氨酯密封膠)。
?包立管材料?:輕鋼龍骨(防銹處理)、水泥壓力板、鋼絲網、隔音棉(可選)。
?工具?:切割機、電鉆、刮板、噴槍(熱熔卷材用)、水平儀、毛刷。
2.基層處理?
清理立管周邊屋面基層,確保無雜物、油污,陰陽角抹成圓弧形(半徑≥50mm)。
檢查立管與屋面交接處孔洞,若未預留或尺寸不符,需剔鑿至管徑外擴50mm以上,用細石混凝土封堵密實。
二、施工流程
1.防水附加層施工?

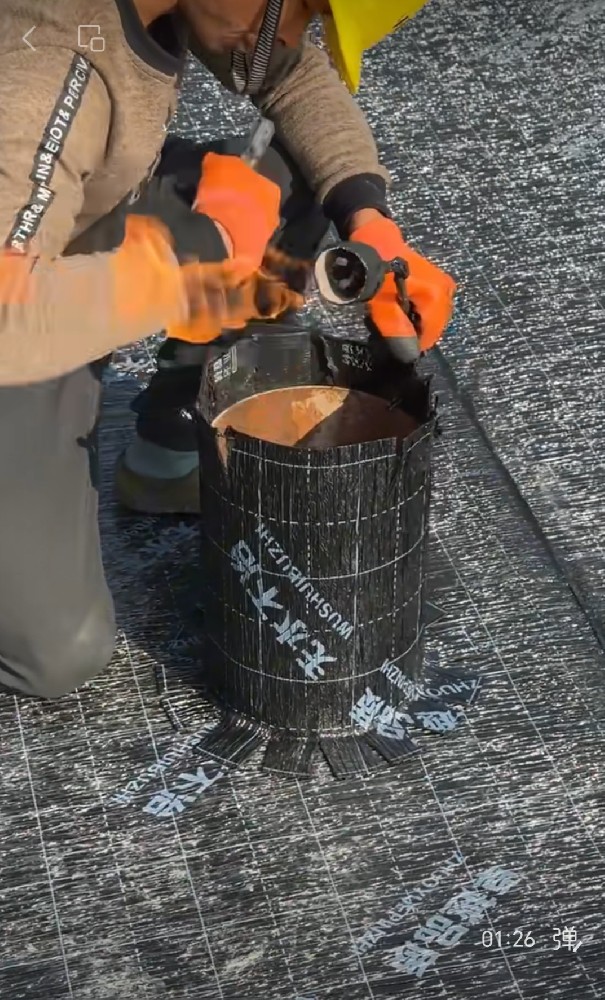

在立管根部、管壁與屋面交接處涂刷基層處理劑,干燥后鋪設卷材附加層(寬度≥250mm),熱熔粘貼并壓實。
若使用防水涂料,需分層涂刷(每層間隔1-2小時),總厚度≥1.5mm,覆蓋立管根部向上150mm范圍。
2.包立管施工?
?輕鋼龍骨法?(推薦):
1.用4根輕鋼龍骨圍成矩形框架,緊貼立管固定,間距≤400mm。
2.填充隔音棉(可選),外封水泥壓力板,接縫處掛鋼絲網防裂。
3.抹灰找平,與屋面防水層自然過渡,避免直角。
?紅磚砌筑法?(隔音優):
1.用紅磚斗砌緊貼立管,灰縫飽滿,砌至屋面防水層下方。
2.掛鋼絲網抹灰,頂部做斜坡排水,防止積水。
3.防水層收口?
卷材或涂料防水層上翻至包立管頂部,用密封膏封閉邊緣,形成“U”型防水槽。
檢查搭接寬度(≥80mm),熱熔封邊并擠出瀝青。
三、關鍵注意事項
1.防水細節?:
立管根部必須做“R”角圓弧處理,避免應力集中導致開裂。
密封膏需填充飽滿,無氣泡、漏點。
2.結構安全?:
包立管后需保證立管檢修口可開啟,輕鋼龍骨框架需經監理驗收。
3.質量驗收?:
施工24小時后進行閉水試驗,水深≥20mm,持續48小時無滲漏。
四、常見問題預防
?滲漏?:因基層未清理或密封不嚴導致,需嚴格檢查孔洞封堵和附加層覆蓋。
?開裂?:包立管抹灰層需掛網養護,避免溫度變形。
?提示?:若立管為鑄鐵材質,需先除銹刷防銹漆再包覆;施工前確認當地規范.
